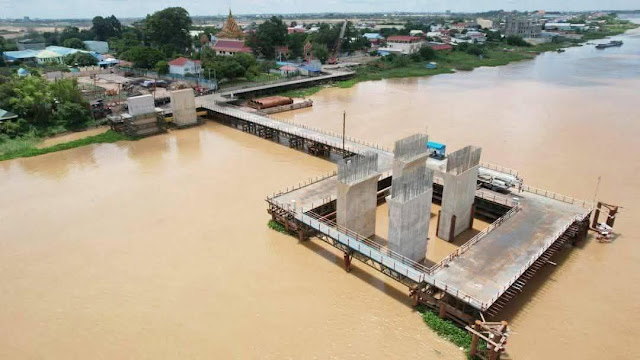

បច្ចុប្បន្នការងារសាងសង់ស្ពានផ្នែកខាងកើត សម្រេចបាន៖
- ១/ផ្នែកគ្រឹះស្ពានសម្រេចបានប្រមាណ ៥៥% ក្នុងនោះបានចាក់បេតុងសសរគ្រឹះចំនួន ១០៧ដើម (ក្នុងចំណោម ១៥៦ដើម) សាងសង់ជើងតាងបាន ៦ជើងតាង (ក្នុងចំណោម ២០ជើងតាង) និងធ្នឹមភ្ជាប់ក្រោមបានចំនួន ៨ធ្នឹម (ក្នុងចំណោម ១២ធ្នឹម)។
- ២/រចនាសម្ព័ន្ធក្រោមស្ពានសម្រេចបាន៣១,៥% រួមមានសាងសង់តួសរសរស្ពានបាន ៦តួសរសរ (ក្នុងចំណោម ១២តួសរសរ) សាងសង់សរសេរស្ពានបាន ១៦សរសរស្ពាន (ក្នុងចំណោម ៥២សរសេរស្ពាន) និងសាងសង់ធ្នឹមភ្ជាប់ក្បាលសរសរទទឹងស្ពានបាន ១០ធ្នឹម (ក្នុងចំណោម ៣៤ធ្នឹម) ព្រមទាំងការងារសំខាន់ៗមួយចំនួនទៀត។
រយៈពេលសាងសង់គិតត្រឹមខែកុម្ភៈ ឆ្នាំ២០២៥នេះ សម្រេចបាន ១៣ខែហើយ ស្មើនឹង ៣១% នៃផែនការសាងសង់ ៤២ខែ ដោយមិនមានការយឺតយ៉ាវជាងកម្មវិធីការងារដែលគ្រោងទុកទេ ។
